Проект производства работ на восстановление объекта
Страница 4

Технология производства работ

Сборка крана СРК-20Л на железнодорожном ходу

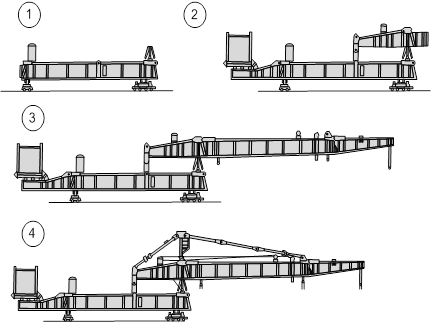

Сборка крана СРК-20Л на железнодорожном ходу производится на сборочном железнодорожном пути (главном пути или монтажном тупике) длиной не менее 20 м, расположенном по возможности на нулевом месте, с использованием автомобильных кранов. Желательно, чтобы путь располагался на прямом участке (на площадке). При сборке на нулевом месте монтажные элементы крана располагаются на сборочной площадке в порядке, показанном на рисунке, возможно ближе к сборочному пути с оставлением про­езда для автомобильного крана.

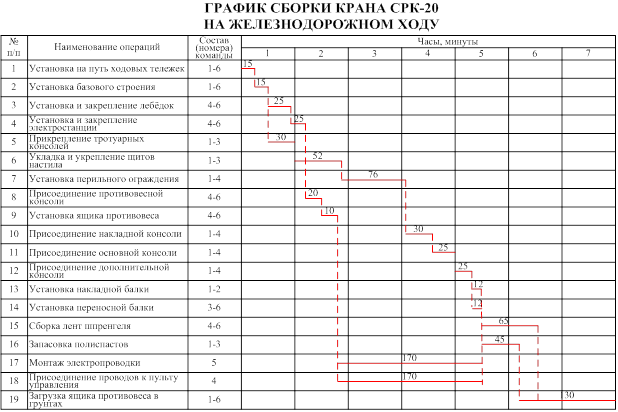

Сборка крана СРК-20Л на железнодорожном ходу производится командой за 7 ч 15 мин. Разборка крана производится той же командой за 6ч.

Порядок сборки крана СРК-20Л

1. Собирают базовое строение крана и оборудование на нем.

2.Собирают противовесную консоль, присоединяют противовесную консоль, устанавливают ящик противовеса; устанавливают перильные ограждения.

3.Устанавливают электрооборудование, производят монтаж электропроводки присоединяют провода к пульту управления.

4. Собирают консоли с оборудованием.

5. Производят запасовку полиспастов.

6. Загружают ящик противовеса грунтом.

Состав команды:

Начальник команды – 1;

Такелажник – 2;

Машинист крана – 1;

Электрик – 1;

Электромеханик – 1.

Техника безопасности при работе краном СРК-20Л

1. Начальник крана назначается приказом. Он должен иметь удостоверение на право управления краном и удостоверение на право руководства крановыми работами. Оба удостоверения подлежат ежегодному подтверждению в квалификационной комиссии части. Начальник крана отвечает за кран, работающих на нем людей и изводимые краном работы.

2. Перед началом работ по погрузке, выгрузке, сборке и разборке крана и работ по установке и снятию пролетных строений и опор начальник крана обязан проинструктировать команду о правилах техники безопасности при производстве работ. Начальник крана и все инструктируемые должны расписаться в журнале инструктажа.

3. Обслуживающий персонал крана должен знать устройство крана, назначение его механизмов, управление механизмами и уход за ними, порядок обмена сигналами. Испытание крановщиков в знаниях и проверка у них практических навыков производятся специальными квалификационными комиссиями, которые выдают права на управление краном.

4. Лица, допущенные к обслуживанию электрооборудования крана, должны иметь необходимые знания по электротехнике, знать устройство и правила безопасной эксплуатации грузоподъемных кранов, правила техники безопасности при эксплуатации электротехнических установок и оказания первой помощи при поражениях электрическим током.

5. Ежедневно перед началом смены инженер-механик должен осматривать и проверять исправность тормозных устройств лебедок крана. Проверяются шестерни переключения скоростей и обеспечивается работа лебедок на малых скоростях. Смазывать механизмы крана во время работы запрещается.

6. Перемещение крана с про­летным строением разрешается только пос­ле пробного поднятия и опускания их на месте и проверки строповочных устройств.

7. На кране СРК-20Л необходимо иметь не менее четырех тормозных башмаков и двух упоров из комплекта эстакады РЭМ-500.

8. При ветре 6 баллов и более работы кранами проводить запрещается.

9. Категорически запрещается строповать груз на вспомогательных полиспастах. Разрешается строповка груза только на главный полиспаст и один из вспомогательных. Свободный вспомогательный полиспаст должен быть поднят до упора в верхнюю обойму и закреплен болтом. В нерабочее время пульт управления должен быть закрыт.

Страницы: 1 2 3 4 5 6 7 8

Интересные публикации:

Зимнее содержание участка автомобильной дороги
Зимнее содержание представляет собой комплекс мероприятий, которые должны обеспечивать бесперебойное и безопасное движение автомобилей с высокими скоростями и нагрузками, соответствующими требованиям, установленным в Технических правилах ремонта и содержания автомобильных дорог. Для вы ...

Система управления ТО-1
В настоящее время автомобильный парк страны пополняется автотранспортными средствами новой конструкции, совершенствуется структура подвижного состава, увеличивается численность дизельного парка, растет число транспортных средств большой грузоподъемности и пассажировместимости. Темпы рост ...

Восстановление ступицы переднего колеса автомобиля ЗИЛ-130
Цель проекта является – разработать технологию процесса восстановления ступицы переднего колеса автомобиля ЗИЛ‑130. Выбрать наиболее экономичный и долговечный способ восстановления. Так же целью курсового проекта является разработать приспособление для ремонта и восстановления дета ...
